A confirmação do primeiro leilão de baterias para dezembro de 2026, em um cenário de déficit estrutural de potência, cria uma janela de decisão crítica para investidores, reguladores e grandes consumidores de energia no Brasil.
Resumo executivo

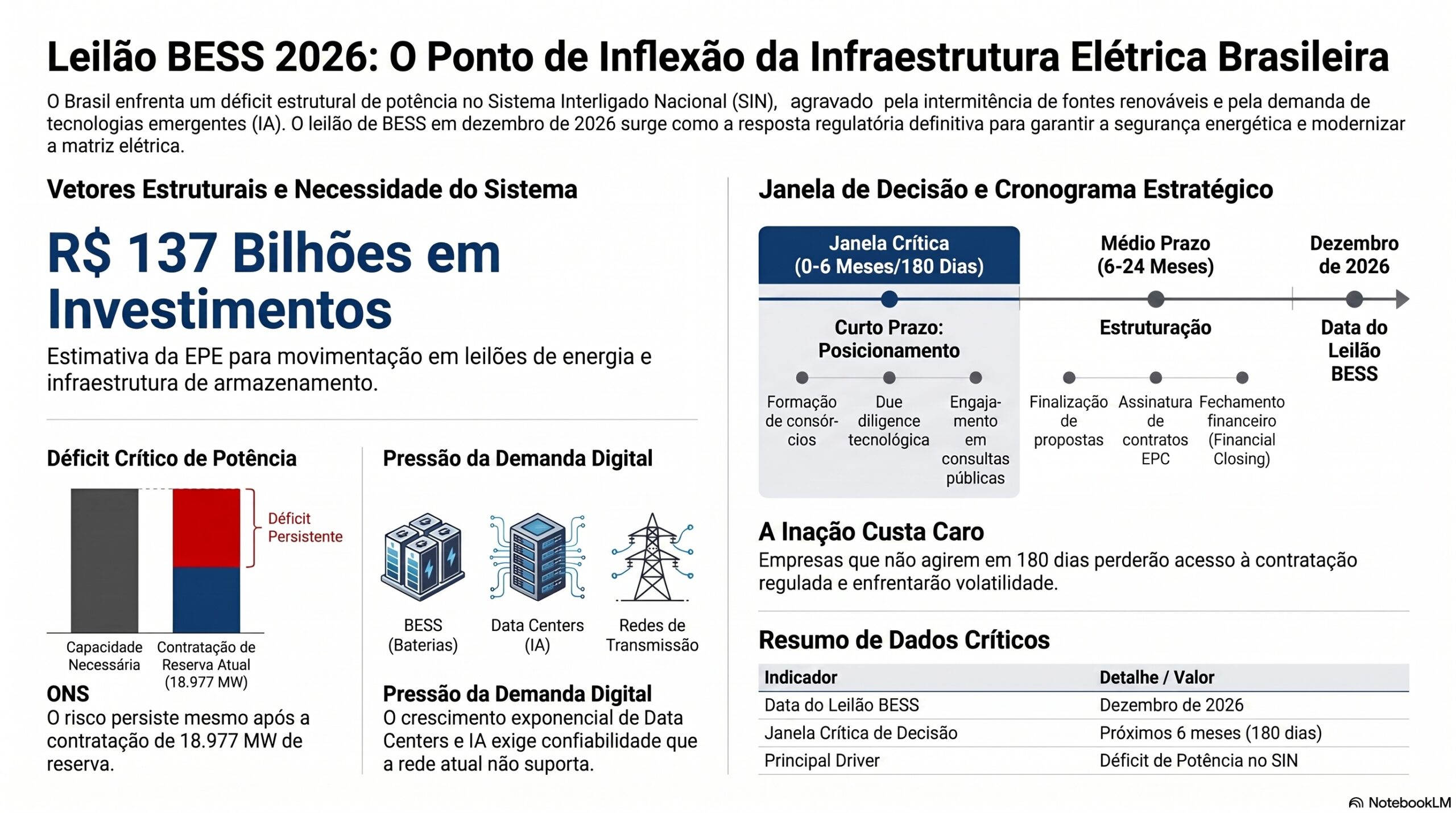

A confirmação do primeiro leilão dedicado ao armazenamento de energia em baterias (BESS) para dezembro de 2026 não é apenas um marco regulatório, mas uma resposta estrutural a um risco material para a economia brasileira: o déficit de potência contratada no Sistema Interligado Nacional (SIN). Esta tese é reforçada pela sinalização da EPE de uma movimentação de até R$ 137 bilhões em leilões de energia e pela publicação do Plano Decenal de Energia (PDE 2035), que reduz a assimetria de informações e estabelece as bases para um novo ciclo de investimentos. A janela para posicionamento competitivo, no entanto, é estreita e exige decisões imediatas.
O mecanismo causal é duplo. Por um lado, a sinalização regulatória clara do leilão reduz a incerteza e aciona decisões de alocação de capital em uma nova classe de ativos de infraestrutura. Por outro, o déficit de potência, um problema confirmado pelo Operador Nacional do Sistema (ONS), eleva o risco operacional do sistema e a probabilidade de volatilidade extrema de preços (PLD), especialmente em cenários de estresse hídrico potencializados por fenômenos como o El Niño. O armazenamento em baterias surge como a principal ferramenta para mitigar ambos os problemas, oferecendo flexibilidade e segurança.
Este cenário não ocorre no vácuo. Ele é intensificado por vetores adjacentes de alta pressão. A demanda energética de data centers e aplicações de inteligência artificial cresce exponencialmente, exigindo um nível de confiabilidade que a rede atual luta para oferecer. Simultaneamente, choques geopolíticos e tarifários pressionam o câmbio e elevam o custo de capital e de componentes importados, tornando a estruturação financeira e a cadeia de suprimentos fatores críticos de sucesso. A oportunidade de adensar a cadeia de manufatura local de equipamentos para BESS torna-se, assim, uma questão de soberania industrial.
A inação carrega um custo elevado. Empresas que não estruturarem propostas técnicas e financeiras para o leilão perderão o acesso à contratação regulada, ficando expostas a um mercado de energia mais volátil e a riscos de suprimento. Para investidores, a janela de 180 dias é crítica para formar consórcios, garantir tecnologia e alinhar o financiamento. Para o país, é a chance de modernizar sua matriz elétrica, garantir a energia necessária para o crescimento digital e industrial e criar uma nova fronteira de desenvolvimento tecnológico.
Por que isso importa agora
A urgência deste tema é ditada pela convergência de um cronograma regulatório firme com uma necessidade física do sistema elétrico. A data de dezembro de 2026 para o leilão de BESS funciona como um gatilho para toda a cadeia de valor. O tempo necessário para engenharia de projetos, negociação com fornecedores globais, licenciamento ambiental e estruturação de project finance é longo e complexo. As decisões estratégicas para garantir uma posição competitiva precisam ser tomadas nos próximos seis meses.
A recente publicação de documentos estratégicos como o PDE 2035 e o Balanço Energético Nacional 2026 pela EPE e MME eliminou grande parte da incerteza sobre as premissas de planejamento do governo. Com projeções oficiais de demanda e expansão da oferta disponíveis, a análise de risco dos investidores ganha uma base mais sólida. Isso acelera a competição, pois todos os players passam a trabalhar com um conjunto de dados comum.
O ambiente macroeconômico adiciona uma camada de complexidade e urgência. O custo de capital elevado no Brasil, combinado com a volatilidade cambial acentuada por tensões comerciais e geopolíticas, penaliza projetos de longo prazo. Travar estruturas de financiamento e contratos de hedge em condições favoráveis é uma prioridade que não pode ser adiada. A espera pode significar a inviabilização de projetos que hoje são economicamente atraentes.
Vetores estruturais
O Déficit Estrutural de Potência
Mesmo após a contratação de 18.977 MW em leilões de reserva de capacidade, o ONS alerta que o risco de déficit de potência persiste. Potência é a capacidade de entregar energia instantaneamente para atender aos picos de demanda, algo que fontes intermitentes como solar e eólica não garantem sem suporte. O BESS é a tecnologia mais eficaz para prover essa potência de forma rápida e flexível, funcionando como um amortecedor para a rede.
A Inauguração do Mercado de Armazenamento
O leilão de dezembro de 2026 não é apenas uma compra de capacidade; ele cria um novo mercado regulado para serviços de armazenamento. Os sistemas BESS (Battery Energy Storage Systems) podem oferecer uma gama de serviços ancilares essenciais para a estabilidade da rede, como controle de frequência, suporte de tensão e capacidade de partida autônoma (black start). Isso diversifica as fontes de receita dos projetos e agrega valor sistêmico.
A Pressão da Demanda Digital
O crescimento acelerado de data centers para inteligência artificial e computação em nuvem representa um novo paradigma de consumo de energia. Essa demanda é massiva, concentrada geograficamente e exige um padrão de confiabilidade (uptime) altíssimo. A co-localização de data centers com usinas renováveis e sistemas BESS é uma solução técnica e comercialmente superior, oferecendo energia limpa, confiável e com preço previsível através de PPAs de longo prazo.
A Soberania da Cadeia de Suprimentos
O Brasil possui reservas de minerais críticos para a produção de baterias, mas depende da importação de componentes processados. O leilão de BESS, ao criar uma demanda previsível e de larga escala, pode ser o catalisador para atrair investimentos em manufatura local de células, módulos e sistemas de gerenciamento, reduzindo a dependência externa e internalizando etapas de maior valor agregado na cadeia produtiva.
O Risco Macroeconômico e Custo de Capital
O sucesso dos projetos de BESS, que são intensivos em CAPEX, depende criticamente da estrutura de financiamento. O cenário de juros elevados e a exposição cambial de equipamentos importados são os principais desafios. A capacidade de estruturar financiamentos competitivos, possivelmente com apoio de bancos de fomento como o BNDES e hedge cambial eficiente, será um diferencial competitivo decisivo.
A Coordenação Regulatória
O sucesso do leilão e a integração eficiente dos ativos de armazenamento no sistema dependem da articulação precisa entre ANEEL, que define as regras do certame e da remuneração; a EPE, que realiza o planejamento de longo prazo; o ONS, que define os requisitos técnicos e opera o sistema; e a CCEE, que liquida as transações no mercado. Qualquer desalinhamento entre essas entidades pode gerar risco para os investidores.
Impactos setoriais
Geração e Transmissão de Energia
Para geradores renováveis, o BESS permite “firmar” sua energia, transformando uma fonte intermitente em um produto despachável e de maior valor. Para o setor de transmissão, o armazenamento pode adiar ou otimizar investimentos bilionários em novas linhas, ao solucionar gargalos de escoamento e gerenciar congestionamentos na rede localmente.
Infraestrutura Crítica e Data Centers
Operadores de infraestrutura crítica, especialmente hyperscalers, passam a ter uma alternativa para garantir resiliência energética que vai além dos geradores a diesel. O BESS integrado a PPAs renováveis permite cumprir metas de sustentabilidade e, ao mesmo tempo, assegurar a continuidade das operações com um nível de confiabilidade superior.
Indústria de Manufatura Avançada
O leilão cria uma demanda-âncora que justifica investimentos em plantas de fabricação de baterias e componentes eletrônicos no Brasil. Isso pode gerar um novo polo industrial de tecnologia limpa, com empregos qualificados e desenvolvimento de propriedade intelectual local.
Mercado Financeiro e de Capitais
Surge uma nova classe de ativos de infraestrutura, atraindo fundos de investimento, private equity e investidores institucionais com mandato ESG. O mercado precisará desenvolver novas metodologias de análise de risco, modelagem financeira e produtos de seguro específicos para projetos de armazenamento.
Grandes Consumidores e Mercado Livre
Para a indústria e grandes consumidores no mercado livre, o armazenamento `behind-the-meter` torna-se uma ferramenta estratégica para gerenciar custos com energia. Permite reduzir a despesa com demanda de ponta, arbitrar preços de energia (comprando na baixa e usando na alta) e aumentar a autossuficiência energética.
Reguladores e Planejamento Setorial
A introdução em larga escala do armazenamento exige que os órgãos reguladores e de planejamento (ANEEL, EPE, ONS) evoluam seus modelos e ferramentas. Novas metodologias para precificar flexibilidade, segurança e outros atributos fornecidos pelas baterias serão necessárias para otimizar a operação do sistema e sinalizar corretamente os futuros investimentos.
Perguntas estratégicas para executivos
- Qual é a nossa estratégia para participar do leilão de BESS de dezembro de 2026: como líder de consórcio, parceiro tecnológico ou fornecedor da cadeia?
- Como o déficit de potência e a consequente volatilidade do PLD afetam nosso portfólio de contratos de energia e nossa exposição ao risco nos próximos 36 meses?
- Nosso plano de CAPEX contempla investimentos em armazenamento `behind-the-meter` para otimizar custos e garantir a resiliência de operações críticas?
- A estrutura de financiamento dos nossos projetos de infraestrutura está adequadamente protegida contra a volatilidade cambial e o cenário de custo de capital elevado?
- Como podemos alavancar a demanda do leilão de BESS para desenvolver parcerias na cadeia de suprimentos e fomentar a manufatura local de componentes?
- Nossa projeção de demanda energética incorpora o crescimento de cargas de alta intensidade e confiabilidade, como data centers e eletrificação de frotas?
- Estamos preparados para operar em um ambiente regulatório onde serviços ancilares e flexibilidade se tornarão produtos comercializáveis e essenciais para a receita?
- Qual o impacto do risco hidrológico (El Niño) em nossa estratégia de geração e como o armazenamento pode ser usado para mitigar essa exposição?
- Qual o nível de prontidão da nossa equipe técnica e comercial para modelar, contratar e operar ativos de armazenamento de energia?
Janela de decisão
0 a 6 meses
Formação de consórcios estratégicos, realização de due diligence em parceiros tecnológicos e fornecedores de equipamentos, estruturação financeira preliminar e engajamento ativo com reguladores na consulta pública do edital do leilão.
6 a 24 meses
Desenvolvimento da proposta técnica e financeira final para o leilão, negociação e assinatura de contratos de fornecimento de equipamentos (EPC), e fechamento da estrutura de financiamento (`financial closing`) do projeto.
24 a 60 meses
Fase de construção, montagem e comissionamento dos projetos vencedores do leilão. Entrada em operação comercial e desenvolvimento de um mercado secundário para os serviços de armazenamento, otimizando a operação dos ativos.
Conclusão
O leilão de armazenamento BESS agendado para dezembro de 2026 representa o mecanismo mais concreto e estruturante para endereçar o déficit de potência do Brasil. Não se trata de uma opção entre muitas, mas de uma necessidade para garantir a estabilidade do sistema, viabilizar a expansão contínua de fontes renováveis e suportar o crescimento de uma economia cada vez mais digital e eletrificada. A convergência de uma necessidade sistêmica com um caminho regulatório claro cria um evento de mercado com implicações profundas.
A decisão para os executivos do setor não é se devem se engajar com a tecnologia de armazenamento, mas como e com que velocidade. As empresas que agirem de forma decisiva na janela de 180 dias, articulando parcerias, tecnologia e capital, irão capturar uma vantagem competitiva duradoura em um segmento destinado a ser central na infraestrutura energética do século XXI. Aqueles que hesitarem correm o risco de serem marginalizados, expostos a maior volatilidade de custos e incapazes de atender às demandas de confiabilidade de seus clientes e operações.
Sinais relacionados monitorados pelo Radar Estratégico
- Evolução do déficit de potência no Sistema Interligado Nacional (SIN)
- Regulamentação de serviços ancilares pela ANEEL
- Projeções de demanda do Plano Decenal de Energia (PDE)
- Custo e disponibilidade de baterias de íon-lítio no mercado global
- Políticas de incentivo à manufatura local de componentes energéticos
- Volatilidade do Preço de Liquidação das Diferenças (PLD)
- Expansão da demanda energética de data centers e IA no Brasil
- Impacto de eventos climáticos (El Niño) na geração hidrelétrica
- Linhas de financiamento do BNDES para transição energética
- Choques tarifários e seus efeitos na cadeia de suprimentos de energia
- Requisitos técnicos do ONS para conexão de sistemas de armazenamento
