Introdução
A capacidade elétrica local passa a determinar a viabilidade de novos data centers porque esses empreendimentos concentram carga, operam continuamente e toleram pouca interrupção. Energia competitiva continua importante, mas deixa de ser suficiente quando o ponto de conexão, a subestação, os reforços de rede ou a redundância física não estão disponíveis no cronograma do investimento.
A evidência deste ciclo não sustenta afirmar que exista escassez nacional de energia ou que a infraestrutura elétrica brasileira esteja parada. Ela sustenta uma conclusão mais precisa: o ritmo de desenvolvimento de projetos digitais pode superar o prazo necessário para conectar novas cargas, ampliar redes e contratar soluções de continuidade em locais específicos.
O volume de sinais monitorados sobre data centers de inteligência artificial aumentou 32% na comparação entre os 14 dias mais recentes e os 14 dias anteriores. Esse indicador mede aceleração de atenção e eventos monitorados, não crescimento físico de demanda. Ainda assim, a diferença entre a velocidade dos sinais digitais e a evolução mais contida dos sinais de transmissão, armazenamento e geração distribuída reforça a necessidade de antecipar decisões de infraestrutura.
Key Takeaways
Os pontos abaixo concentram as implicações decisórias do ciclo.
- Capacidade de conexão vale mais do que disponibilidade genérica de energia. A viabilidade depende do ponto, da potência, do prazo e das condições de atendimento.
- O terreno só é competitivo quando a infraestrutura crítica é comprovada. Preço, incentivos e localização geográfica podem ser anulados por reforços de rede, atrasos ou falta de redundância.
- Energia, telecomunicações e resfriamento formam uma única arquitetura de continuidade. A falha de qualquer camada pode comprometer a disponibilidade vendida ao cliente.
- Sistemas de armazenamento de energia em baterias podem reduzir exposição, mas não substituem conexão adequada. O valor está em picos, transições, qualidade de energia e continuidade.
- A janela decisória ocorre antes do compromisso irreversível de capital. Estudos de acesso, rotas físicas, contratos e contingências precisam anteceder aquisição definitiva, construção e anúncio de capacidade.
Resumo executivo

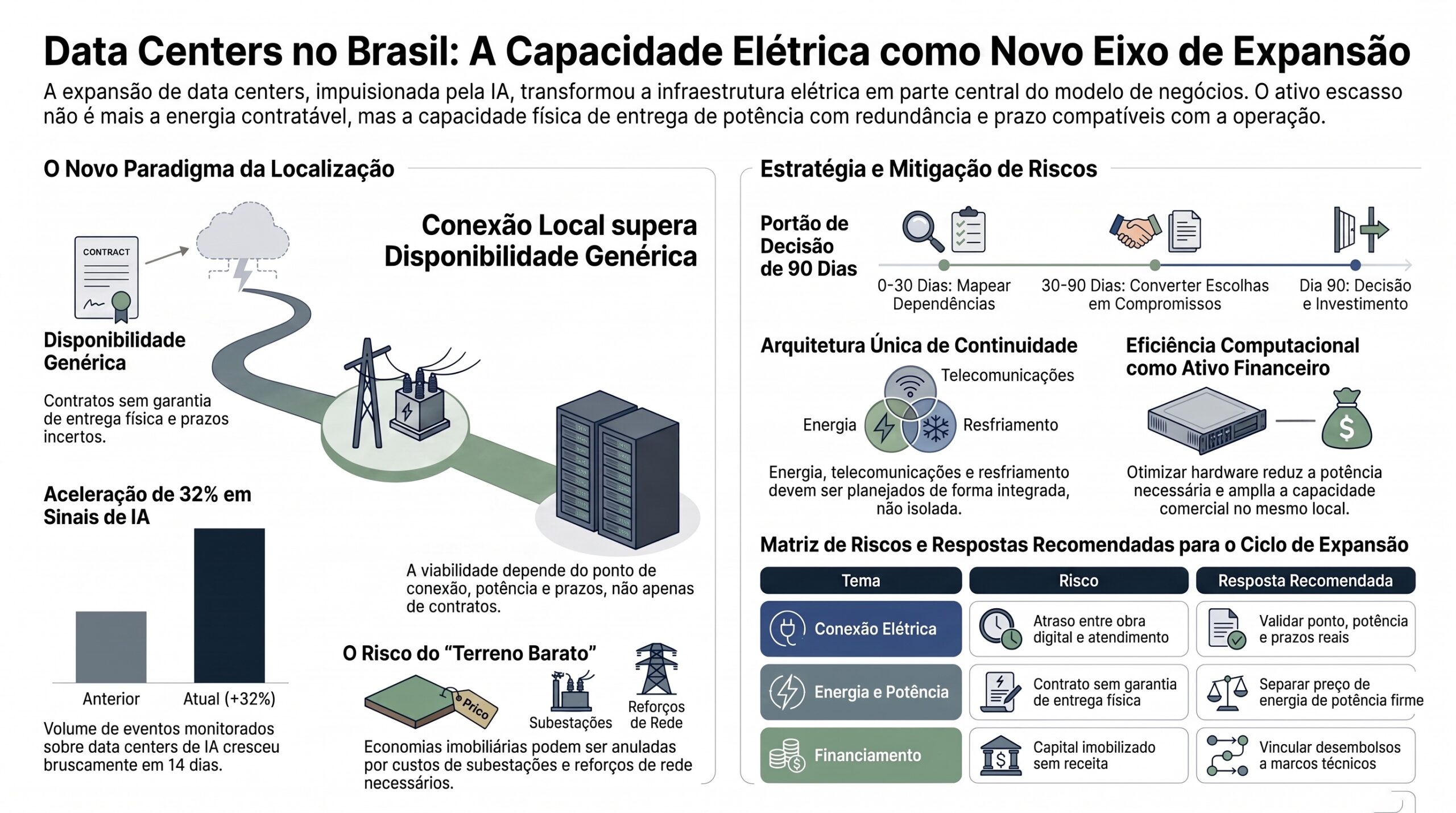

A expansão dos data centers transforma a infraestrutura elétrica em parte do modelo de negócios. O ativo escasso não é apenas energia contratável, mas a capacidade física de entregar potência no local, com estabilidade, redundância e prazo compatível com o início da operação.
O principal risco empresarial está na diferença entre promessa comercial e infraestrutura executável. Um projeto pode ter terreno, incentivo, contrato de energia e demanda de clientes, mas permanecer exposto se depender de obras de rede, pareceres, equipamentos de longa entrega, rotas compartilhadas de telecomunicações ou soluções de backup ainda não contratadas.
A resposta recomendada é estabelecer um portão de decisão: nenhum investimento intensivo em computação deve avançar para compromisso irreversível de capital sem diligência integrada de conexão elétrica, potência, energia, telecomunicações, resfriamento, água, licenciamento, segurança e continuidade operacional.
O custo da inação aparece em quatro frentes: atraso de receita, capital imobilizado, renegociação contratual em posição desfavorável e perda de credibilidade com clientes. Em contrapartida, empresas que reservarem capacidade, estruturarem redundância e selecionarem locais pela infraestrutura real poderão capturar vantagem antes da construção.
Por que a capacidade de conexão redefine a localização
A capacidade de conexão redefine a localização porque energia existente no sistema não significa potência disponível no ponto escolhido pelo empreendimento. A decisão precisa considerar a rede que atenderá a carga, a margem operacional, os reforços necessários, os prazos de equipamentos e a sequência de autorizações.
Energia contratada não equivale a capacidade física disponível
Um contrato de compra de energia pode proteger preço e origem, mas não garante que a carga será atendida no local e na data previstos. A entrega depende da infraestrutura de transmissão ou distribuição, das condições de acesso, da disponibilidade de transformação e das obras associadas.
A diligência deve separar quatro elementos: energia contratual, potência firme, capacidade de conexão e qualidade de fornecimento. Tratar esses elementos como equivalentes cria falsa segurança e transfere o risco para a fase em que o capital já está comprometido.
O terreno barato pode esconder o maior custo do projeto
Um terreno com preço atrativo pode exigir subestação dedicada, linha de conexão, reforço de rede, nova rota de fibra, solução adicional de água ou autonomia de backup superior. Esses custos podem superar a economia imobiliária e alongar o prazo de entrada em operação.
A comparação entre locais deve usar custo total ajustado ao risco. Além do preço do terreno, o modelo precisa incluir investimento elétrico, prazo de conexão, custo de capital durante o atraso, redundância, licenciamento, disponibilidade de fornecedores e possibilidade de expansão modular.
Como energia, telecomunicações e resiliência formam uma única arquitetura
Energia, telecomunicações e resiliência formam uma única arquitetura porque a disponibilidade do data center depende simultaneamente de eletricidade, conectividade, resfriamento e recuperação de falhas. Contratar cada componente de forma isolada não garante continuidade do serviço.
Potência firme, backup e armazenamento precisam cumprir funções distintas
Potência firme é a capacidade de fornecer potência quando necessária. Backup mantém cargas essenciais durante interrupções. Sistemas de armazenamento de energia em baterias (BESS) armazenam energia e podem reduzir picos, apoiar transições, melhorar a qualidade elétrica e aumentar a flexibilidade operacional.
BESS não deve ser avaliado apenas pela arbitragem de preços. Em infraestrutura crítica, o sistema pode proteger receita, reduzir demanda máxima, sustentar transições entre fontes e ampliar o tempo disponível para resposta operacional. O dimensionamento deve distinguir potência, expressa em megawatts, de energia armazenada, expressa em megawatt-hora.
Redundância comercial não garante independência física
Dois fornecedores de energia ou telecomunicações podem compartilhar subestações, corredores, dutos, fibras, centrais ou equipamentos. A redundância precisa ser comprovada por engenharia, com rotas, pontos de entrada e dependências comuns documentados.
O teste relevante não é quantos contratos existem, mas quantas falhas independentes a arquitetura suporta sem interromper as cargas críticas. Essa avaliação deve incluir eventos combinados, como perda de alimentação, falha de gerador, indisponibilidade de refrigeração e interrupção de telecomunicações.
Como o risco de infraestrutura altera capital, tecnologia e contratos
O risco de infraestrutura altera capital, tecnologia e contratos porque atrasos de conexão e baixa previsibilidade aumentam a necessidade de contingência financeira, eficiência computacional e cláusulas de proteção. A engenharia do projeto passa a influenciar diretamente financiamento, custo de capital e receita contratada.
Investidores e financiadores precisam diferenciar promessa, parecer e ativo concluído
Documentos preliminares, solicitações de acesso e contratos condicionais não possuem o mesmo valor de uma conexão disponível e testada. A diligência financeira deve classificar cada dependência pelo estágio de maturidade, pelo responsável, pelo prazo e pelo impacto sobre a geração de caixa.
Contratos de financiamento e aquisição devem prever condições precedentes, marcos técnicos, reservas de contingência e direitos de saída quando a infraestrutura crítica não evoluir conforme o cronograma. A consequência da inação é financiar um ativo cujo prazo de receita depende de terceiros não controlados.
Eficiência computacional ganha valor econômico direto
Eficiência computacional reduz a potência necessária para entregar a mesma capacidade de processamento. Chips de menor consumo, melhor utilização de servidores, gestão térmica, software otimizado e escalonamento de cargas podem adiar reforços e ampliar a capacidade comercial dentro do mesmo envelope elétrico.
A decisão tecnológica não deve buscar apenas desempenho máximo. Ela deve comparar desempenho por watt, densidade térmica, custo de resfriamento, disponibilidade de equipamentos e impacto sobre a expansão futura do data center.
Matriz executiva
A matriz abaixo relaciona os principais riscos, oportunidades e respostas recomendadas.
| Tema | Risco | Oportunidade | Resposta recomendada |
|---|---|---|---|
| Localização | Terreno escolhido sem infraestrutura executável | Selecionar polos com capacidade comprovada | Condicionar aquisição ao estudo técnico integrado |
| Conexão elétrica | Atraso entre obra digital e atendimento da carga | Reservar capacidade e antecipar reforços | Validar ponto, potência, prazo e responsabilidades |
| Energia e potência | Contrato sem garantia de entrega física | Estruturar suprimento firme e diversificado | Separar preço, energia, potência e qualidade |
| Armazenamento em baterias | Dimensionamento baseado em uma única receita | Combinar continuidade, picos e flexibilidade | Modelar MW, MWh, autonomia e degradação |
| Telecomunicações | Rotas comerciais com dependências físicas comuns | Criar multirrota efetiva | Auditar dutos, entradas, centrais e rede principal |
| Resfriamento e água | Restrição ambiental ou térmica limitar expansão | Melhorar eficiência e modularidade | Testar cenários climáticos e capacidade hídrica |
| Financiamento | Receita atrasada e capital imobilizado | Precificar risco antes do fechamento | Vincular desembolsos a marcos técnicos |
| Contratos | Obrigações comerciais antes da infraestrutura | Alinhar promessa e capacidade executável | Incluir condições precedentes e contingências |
Impactos por perfil decisor
Os impactos variam conforme a responsabilidade de cada perfil, mas todos convergem para a necessidade de comprovar infraestrutura antes de comprometer capital.
Conselhos e executivos
O impacto para conselhos e executivos é a transformação da infraestrutura em risco estratégico de crescimento. A decisão é estabelecer um portão formal de aprovação para projetos intensivos em computação.
Risco da inação: aprovar expansão com dependências técnicas não financiadas, não contratadas ou fora do controle da empresa.
Pergunta decisória: quais premissas do plano de crescimento dependem de conexão, reforço de rede ou redundância ainda não assegurados?
Investidores e financiadores
O impacto para investidores e financiadores é o aumento do risco de prazo, custo adicional e postergação de receita. A decisão é revisar a diligência e o modelo financeiro por estágio de maturidade da infraestrutura.
Risco da inação: atribuir valor de ativo concluído a solicitações, pareceres preliminares ou contratos condicionais.
Pergunta decisória: quais eventos técnicos podem atrasar a operação, exigir capital adicional ou reduzir o retorno esperado?
Operadores e líderes de tecnologia
O impacto para operadores e líderes de tecnologia é a necessidade de administrar o envelope elétrico como recurso produtivo. A decisão é integrar capacidade computacional, consumo, resfriamento, backup e crescimento modular.
Risco da inação: atingir o limite de potência antes do limite comercial, com redução de disponibilidade ou expansão emergencial.
Pergunta decisória: quanto processamento adicional pode ser entregue por unidade de potência sem comprometer resiliência?
Desenvolvedores e empreendedores de infraestrutura
O impacto para desenvolvedores é a mudança do critério de seleção de terrenos e parceiros. A decisão é montar o projeto a partir da infraestrutura comprovada, e não adaptar a infraestrutura depois da aquisição.
Risco da inação: carregar terreno e licenças sem perspectiva firme de conexão ou com custo total superior ao previsto.
Pergunta decisória: qual localização combina melhor prazo de conexão, possibilidade de expansão, redundância e custo total ajustado ao risco?
Cenários para os próximos 6 a 18 meses
Os cenários abaixo não são previsões; são trajetórias plausíveis que ajudam a organizar decisões e gatilhos de monitoramento.
Expansão seletiva em polos com capacidade disponível
A expansão seletiva ocorre quando projetos migram para regiões, subestações e corredores que já oferecem capacidade de atendimento e conectividade compatíveis.
Gatilhos de confirmação: maior concentração de anúncios em poucos polos, valorização de terrenos próximos à infraestrutura e aumento de contratos condicionados à conexão.
Implicação empresarial: a localização com menor prazo passa a valer mais do que o incentivo isolado ou o menor custo imobiliário.
Coordenação entre conexão, geração, armazenamento e telecomunicações
A coordenação ocorre quando desenvolvedores estruturam energia, rede, BESS, backup, resfriamento e fibra como um pacote único desde a fase de projeto.
Gatilhos de confirmação: contratos vinculados a marcos comuns, parcerias com agentes de infraestrutura e maior uso de projetos modulares.
Implicação empresarial: o risco de atraso diminui, mas aumenta a necessidade de governança integrada e decisões antecipadas.
Atrasos de conexão provocam reprecificação e adiamento
A reprecificação ocorre quando cronogramas digitais permanecem mais rápidos do que obras de rede, equipamentos, licenças e soluções de continuidade.
Gatilhos de confirmação: extensão de prazos, aumento de contingências, renegociação de contratos comerciais e adiamento de fases de construção.
Implicação empresarial: projetos sem capacidade reservada enfrentam maior custo de capital, perda de receita e redução de competitividade.
Plano de ação para os próximos 90 dias
O plano de 90 dias deve transformar incertezas de infraestrutura em evidências, escolhas e compromissos verificáveis.
Primeiros 30 dias
Nos primeiros 30 dias, a prioridade é mapear dependências e eliminar premissas não comprovadas.
- Inventariar cargas atuais, expansão prevista, potência crítica e perfil horário.
- Mapear pontos de conexão, subestações, alimentadores, obras previstas e responsáveis.
- Identificar contratos de energia, demanda, telecomunicações, backup, água e manutenção.
- Documentar rotas físicas, pontos de entrada e dependências comuns.
- Classificar cada evidência como disponível, contratada, solicitada, planejada ou inexistente.
- Quantificar o custo da inação por mês de atraso.
De 31 a 60 dias
Entre 31 e 60 dias, a prioridade é comparar alternativas e testar a resiliência.
- Simular falhas simples e combinadas de energia, telecomunicações e resfriamento.
- Comparar locais pelo custo total ajustado ao risco e pelo prazo de operação.
- Modelar alternativas de BESS, geração local, backup e gestão de demanda.
- Testar cenários de crescimento modular e eficiência computacional.
- Revisar contratos para identificar obrigações anteriores à disponibilidade técnica.
- Definir os critérios objetivos do portão de investimento.
De 61 a 90 dias
Entre 61 e 90 dias, a prioridade é converter a alternativa escolhida em compromissos executáveis.
- Negociar reserva de capacidade e marcos de conexão.
- Vincular desembolsos e aquisições a condições precedentes.
- Contratar estudos de engenharia e auditorias de redundância física.
- Estruturar contingências de cronograma, capital e fornecedores.
- Priorizar medidas de eficiência com retorno sobre o envelope elétrico.
- Atualizar o plano de continuidade e o painel executivo de indicadores.
Indicadores executivos
Os indicadores devem mostrar capacidade real, prazo, resiliência e exposição financeira, sem confundir atividade documental com infraestrutura concluída.
| Indicador | Unidade ou medida | Uso executivo |
|---|---|---|
| Capacidade disponível no ponto | MW | Medir espaço imediato para operação e expansão |
| Potência crítica contratada | MW e percentual da carga | Verificar cobertura das cargas essenciais |
| Prazo estimado de conexão | Meses e data prevista | Antecipar atraso de entrada em operação |
| Reforços de rede concluídos | Percentual por marco | Separar planejamento de execução |
| Armazenamento instalado | MW e MWh | Medir potência, autonomia e flexibilidade |
| Autonomia de backup | Minutos ou horas | Avaliar continuidade em interrupções |
| Eficiência energética do data center | Eficiência no uso de energia (PUE) e tendência | Acompanhar energia total por energia de TI |
| Rotas fisicamente independentes | Quantidade validada | Comprovar redundância de telecomunicações |
| Dependência do maior fornecedor | Percentual | Medir concentração operacional |
| Capital exposto antes da conexão | Valor e percentual do projeto | Controlar risco de imobilização |
| Atraso potencial de receita | Valor por mês | Quantificar o custo da inação |
| Marcos críticos no prazo | Percentual | Verificar execução integrada |
Evidências consolidadas do ciclo
As evidências consolidadas mostram aceleração dos sinais digitais sem avanço equivalente nos sinais de infraestrutura de suporte.
Data centers de inteligência artificial e inteligência artificial generativa ganharam velocidade
O volume de sinais sobre data centers de inteligência artificial e inteligência artificial generativa aumentou 32% na comparação entre os 14 dias mais recentes e os 14 dias anteriores.
Interpretação: cresce a atenção a investimentos, capacidade computacional e aplicações intensivas em processamento.
Limite da evidência: o indicador mede volume de sinais monitorados, não megawatts contratados, obras concluídas ou crescimento de mercado.
A frente de energia concentrou a maior pressão relativa entre as categorias priorizadas
A frente EnergyTech, que reúne geração, redes, armazenamento e flexibilidade, registrou 33 sinais avaliados e pontuação média de 4,5 em 10. A frente CleanTech, associada à descarbonização e à transição industrial, teve 23 sinais e média de 4,2.
Interpretação: o tema energético apresentou maior relevância estratégica relativa no conjunto priorizado do ciclo.
Limite da evidência: a pontuação é comparativa dentro do ciclo e não deve ser tratada como medida absoluta ou tendência histórica sem série consistente.
Os sinais de infraestrutura avançaram em ritmo desigual
Na comparação entre janelas de 14 dias, transmissão elétrica recuou 14%, BESS recuou 6% e geração solar distribuída avançou 7%, enquanto data centers de inteligência artificial avançaram 32%.
Interpretação: a atenção a cargas digitais acelerou mais do que a atenção às principais soluções de conexão e flexibilidade.
Limite da evidência: a diferença não prova que a infraestrutura física esteja encolhendo; ela indica uma assimetria informacional que merece verificação técnica.
A convergência entre energia e computação tornou-se o sinal decisivo
Data centers, inteligência artificial generativa, transmissão elétrica, armazenamento em baterias e eficiência de hardware aparecem conectados no mesmo problema decisório.
Interpretação: decisões de tecnologia não podem ser separadas de energia, rede, capital e continuidade.
Conclusão analítica: a empresa deve administrar capacidade computacional e capacidade elétrica como partes do mesmo portfólio de crescimento.
Perguntas frequentes
O Brasil enfrenta falta nacional de energia para data centers?
Não é possível concluir que exista falta nacional de energia a partir deste ciclo. O risco mais imediato é local: capacidade de conexão, potência, qualidade, redundância e prazo no ponto escolhido pelo projeto.
Por que um contrato de energia não resolve o problema de conexão?
Um contrato de energia define condições comerciais, mas a entrega física depende da rede, das subestações, dos equipamentos, dos pareceres e das obras necessárias. Energia contratada não equivale a potência disponível no local.
O que é BESS e qual sua função em data centers?
BESS é o sistema de armazenamento de energia em baterias. Em data centers, pode reduzir picos, apoiar transições, melhorar qualidade de energia e ampliar resiliência, mas não substitui uma conexão dimensionada para a carga.
Geração solar no local torna o data center independente da rede?
Não. A geração solar é variável e normalmente não coincide integralmente com o perfil contínuo da carga. Ela precisa ser combinada com rede, armazenamento, potência firme, backup e gestão de demanda.
Como saber se um terreno é tecnicamente viável?
Um terreno é tecnicamente viável quando há evidência sobre ponto de conexão, potência disponível, prazo de reforços, telecomunicações independentes, resfriamento, água, licenciamento, fornecedores e possibilidade de expansão. O preço do terreno é apenas uma parte da decisão.
Quais contratos devem ser revisados primeiro?
Devem ser revisados primeiro os contratos que criam obrigação comercial ou desembolso antes da disponibilidade da infraestrutura. Isso inclui aquisição de terreno, construção, energia, conexão, equipamentos críticos, telecomunicações e compromissos com clientes.
Qual é a primeira decisão prática para os próximos 30 dias?
A primeira decisão é criar um inventário único de dependências críticas e classificar cada item como disponível, contratado, solicitado, planejado ou inexistente. Essa classificação revela onde o plano de crescimento depende de premissas, e não de capacidade executável.
Conclusão
A expansão de data centers torna a capacidade elétrica local o primeiro critério de investimento porque o valor do empreendimento depende de potência, conexão, redundância e prazo, não apenas de energia contratada ou terreno disponível.
A decisão competitiva ocorre antes da construção. Empresas que comprovarem infraestrutura, alinharem contratos e integrarem energia, telecomunicações, resfriamento e continuidade reduzirão atraso, capital imobilizado e risco comercial. Empresas que tratarem essas dimensões como etapas posteriores poderão descobrir o gargalo quando a correção já for cara ou lenta.
Pergunta executiva: quanto do plano de expansão depende hoje de infraestrutura elétrica e digital que ainda não está comprovada, contratada e vinculada a um prazo executável?
Nota metodológica
Este briefing é resultado do Radar xTech, plataforma proprietária de inteligência estratégica do efagundes.com. No ciclo encerrado em 13 de julho de 2026, a plataforma monitorou 220 sinais de 44 fontes ativas em cinco países e consolidou relações entre energia, tecnologia, infraestrutura crítica, regulação, mercados e cadeias produtivas. As informações foram comparadas e interpretadas em conjunto, evitando dependência de uma única publicação. As variações de velocidade comparam o volume de sinais dos 14 dias mais recentes com os 14 dias anteriores e não representam, isoladamente, crescimento físico de mercado.
